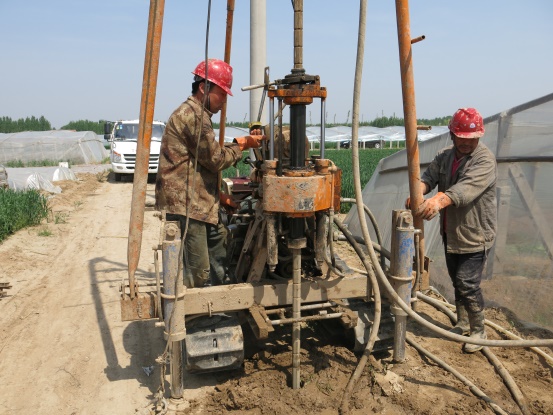

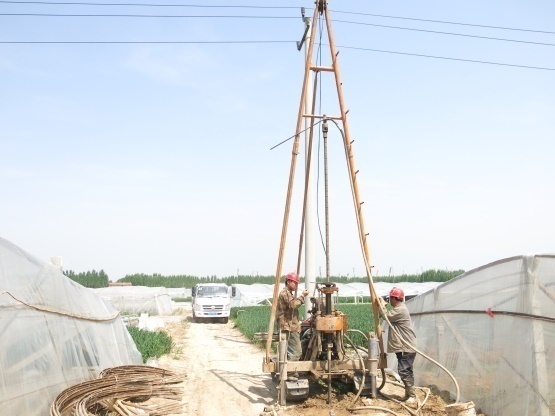

2017年4月12日,白云水库可研阶段地勘工作开始。至5月底,勘探工作结束。
2017年9月,经过多次水资源论证及方案修改,《白云水库可行性研究报告(送审稿)》编制完成,并报送省水利厅。
2017年9月19日下午,山东省水利厅组织专家对白云水库可行性研究报告进行专家评审,评审专家组、济南市城乡水务局、章丘区水务局、设计单位等代表参加。会议通过了专家评审意见。

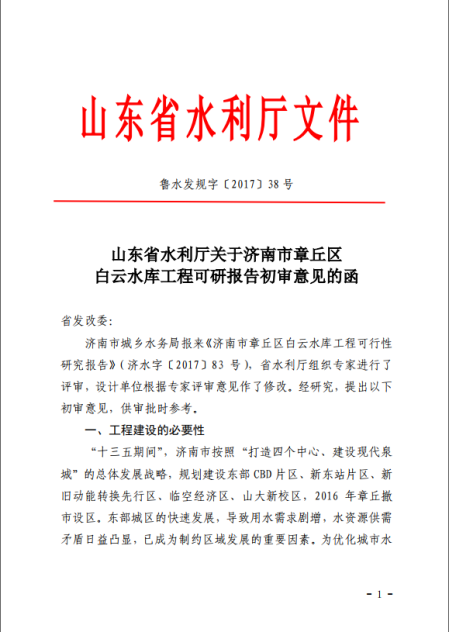

2017年10月17日,山东省水利厅以“鲁水发规字[2017]38号”出具了工程可研报告初审意见的函。
2017年9月28日—30日,省工程咨询院组织召开了可行性研究报告第一次专家评估会,与会专家审查了可行性研究报告并提出修改意见及建议。
2017年12月18日,省工程咨询院组织召开了可行性研究报告第二次专家评估会。
2018年1月5日,省工程咨询院组织召开了可行性研究报告第三次专家评估会,与会专家领导审查了前两次报告的修改情况,通过了可行性研究报告评估。

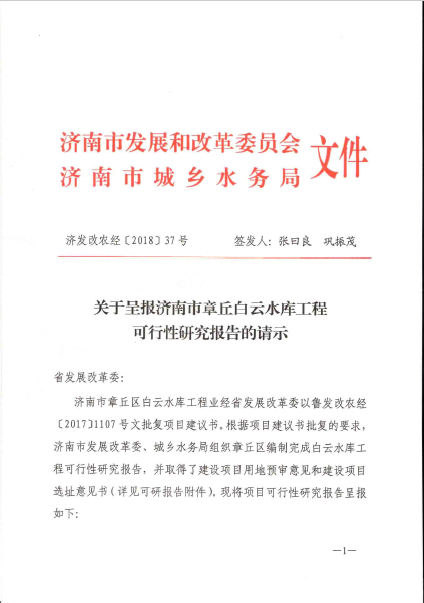

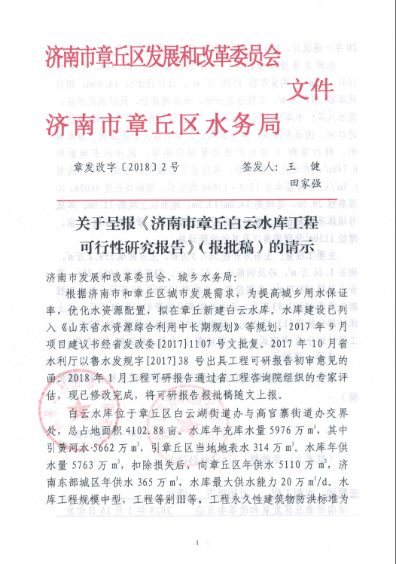

经过多次论证及不断完善,2018年1月,《白云水库可行性研究报告(报批稿)》修改完成,确认水库总库容1641万立方米,占地面积4102.88亩,设计日供水能力20万立方米。1月16日,济南市章丘区发改委与区水务局联合行文上报济南市发展和改革委员会和城乡水务局,转报山东省发展和改革委员会。

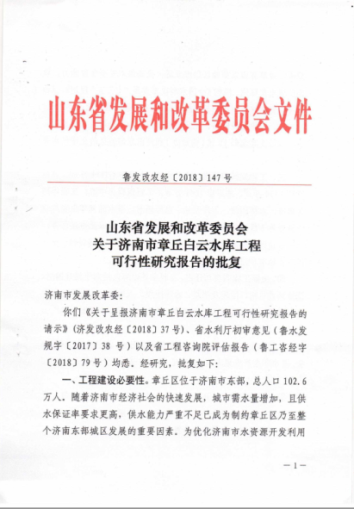

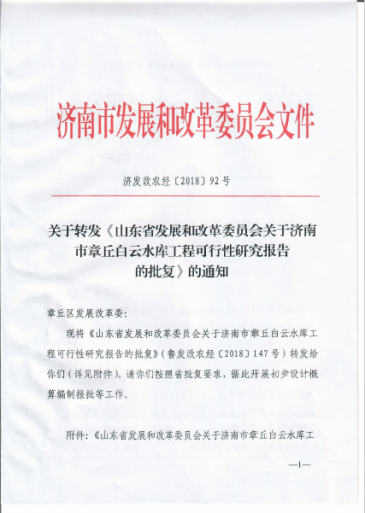

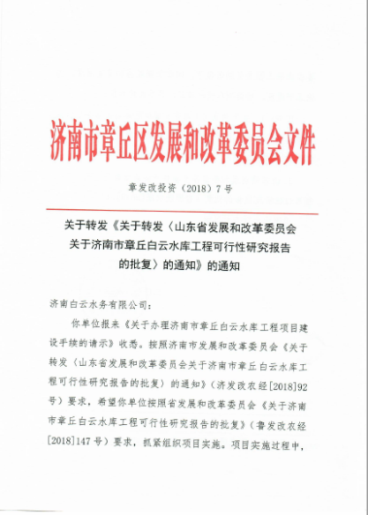

2018年1月31日,山东省发展和改革委员会以“鲁发改农经[2018]147号”文,对工程可行性研究报告进行了批复;2018年2月7日济南市发展和改革委员会、2018年2月11日济南市章丘区发展和改革委员会对批复文件进行转发。
至此,白云水库项目正式立项。
